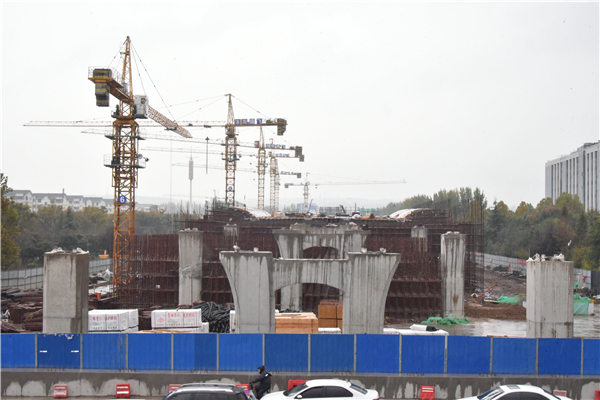

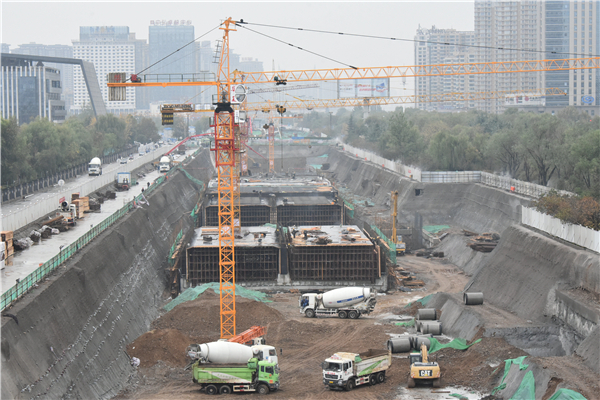

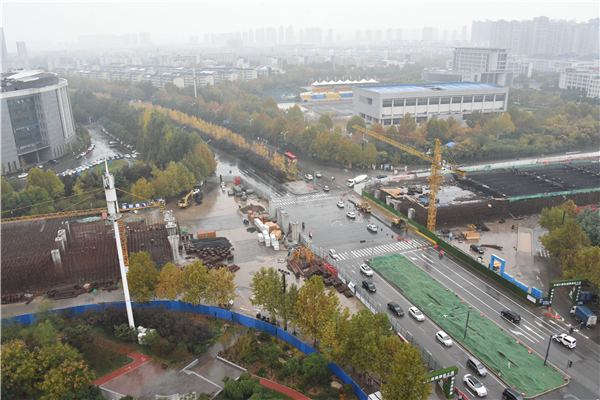

截至11月5日,由洛陽騰飛市政工程公司承建的王城大道快速路項目施工進展迅速,項目總體進度已完成計劃30%,F(xiàn)場全體施工人員不舍晝夜、風雨兼程,發揚打硬仗、能攻堅、比奉獻的騰飛精神,全力以赴推進工程進度。
王城大道快速路是洛陽市快速路系統中的主要干道,其工程主要由道路、隧道和互通立交組成。該項目北起太康路,與古城路互通立交銜接,往南下穿開元大道后,上跨關林路,在伊洛路設置互通立交,終點與南環路李屯特大橋銜接。該路段的施工結構較為復雜,其中隧道全長1033米,橋梁全長約6790米,還涵蓋地下綜合管廊和相關配套設施。

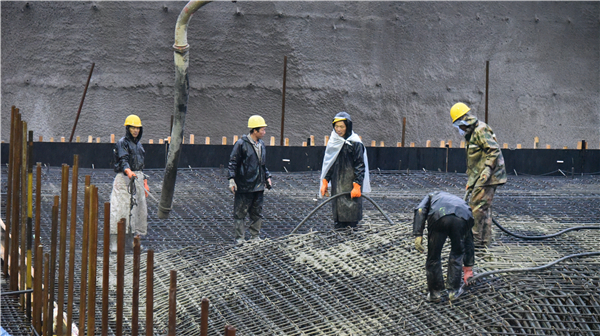

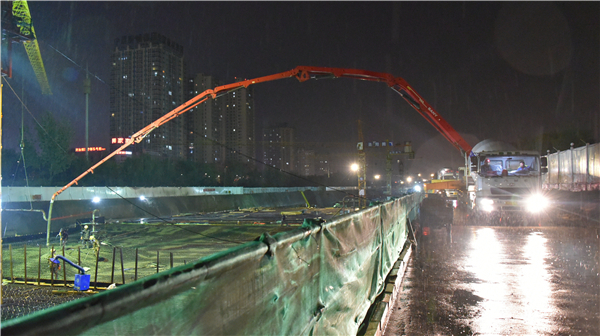

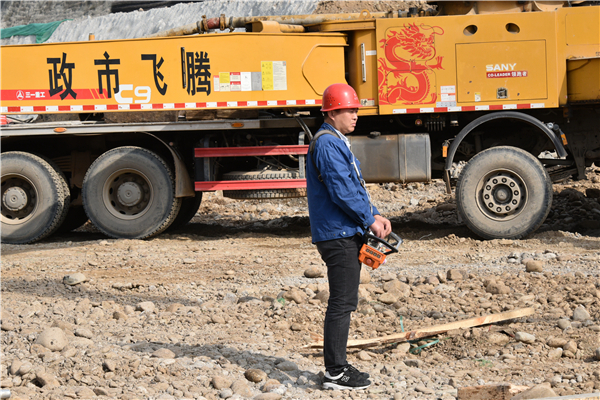

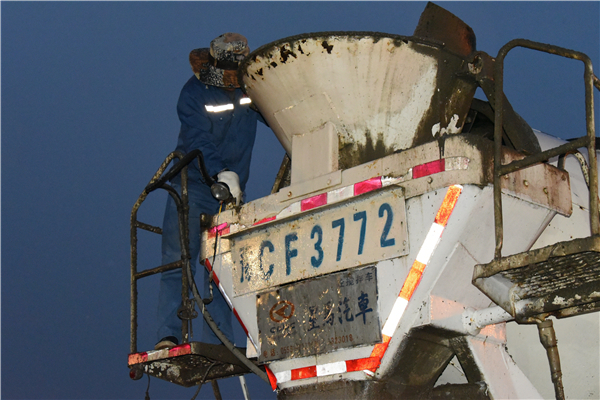

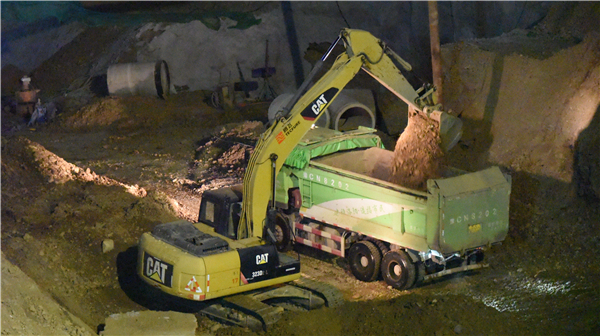

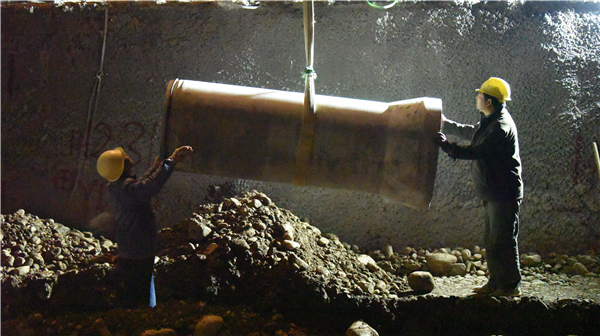

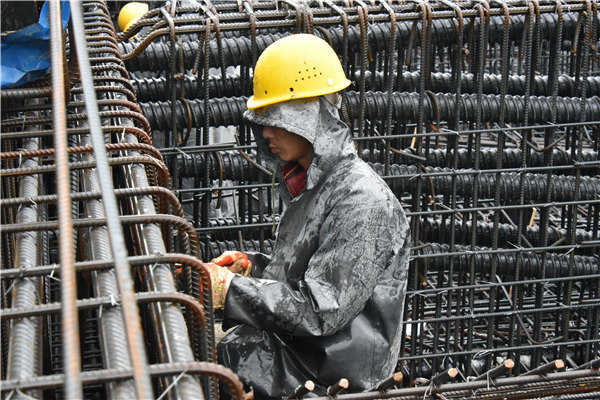

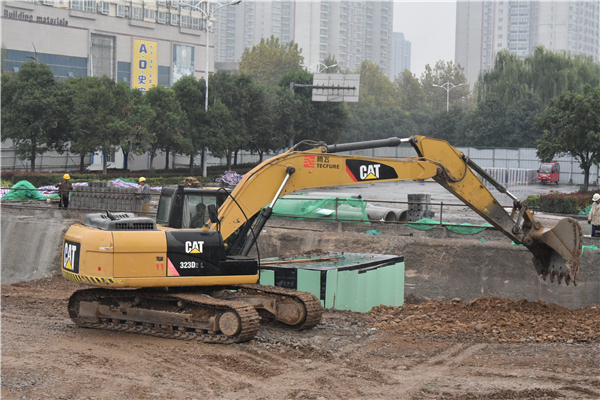

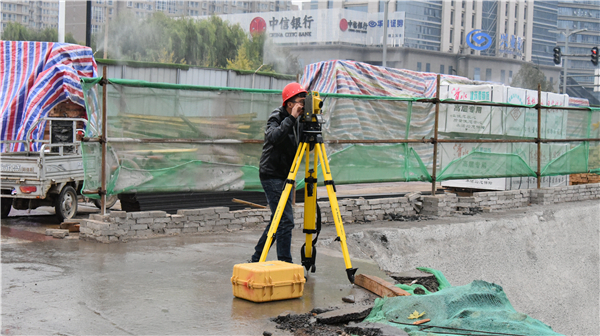

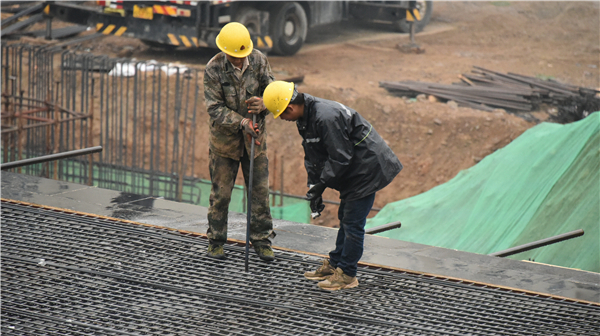

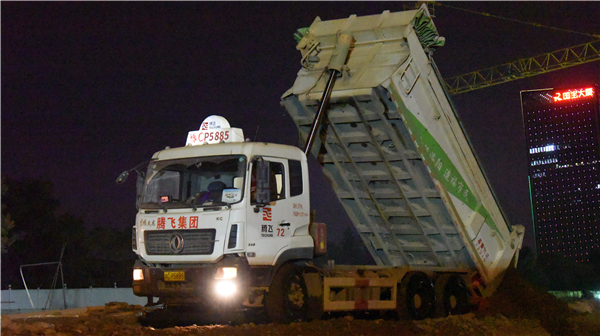

正是深秋季節,秋雨菲菲,氣溫驟降。在太康路至牡丹大道段施工現場,施工人員正冒雨對板塊進行頂層澆筑;渣土運輸車、挖土機、壓路機交叉施工,正有序回填土方。

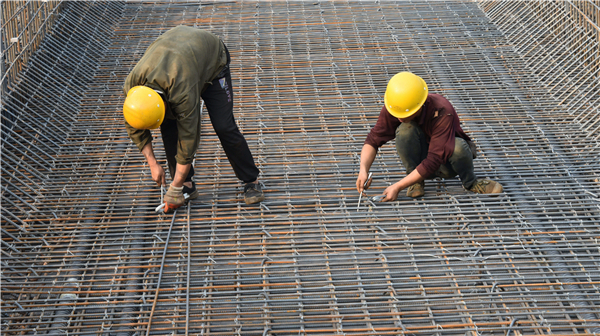

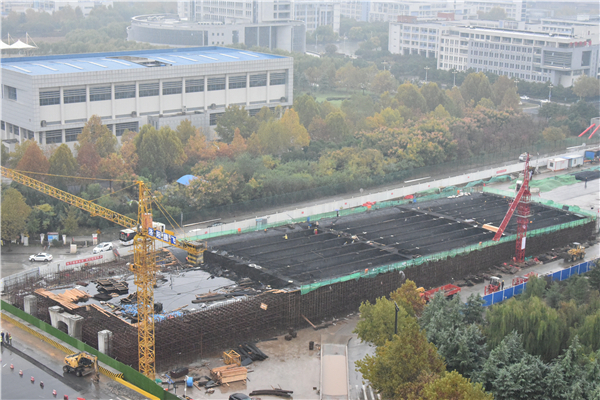

據施工現場負責人介紹,“截至目前,太康路至牡丹大道段已完成10#、11#、25#、26#、27#共五個板塊的混凝土澆筑,完成總進度約30%;牡丹大道口土方回填接近尾聲;靥钔瓿珊,后續緊接著是混凝土墊層及路基施工,這將為實現本月中旬牡丹大道口通車打下良好基礎,為下一步封閉開元大道路口做好準備!”

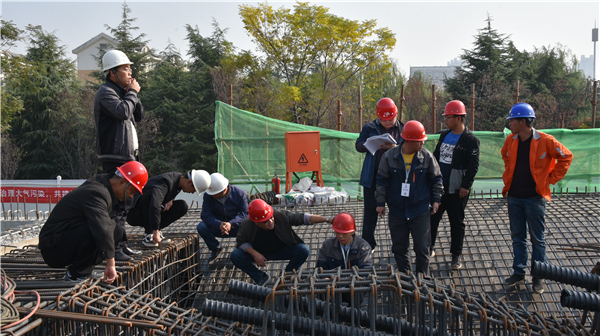

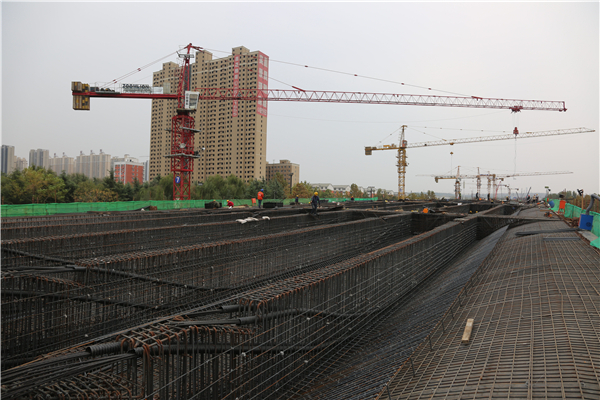

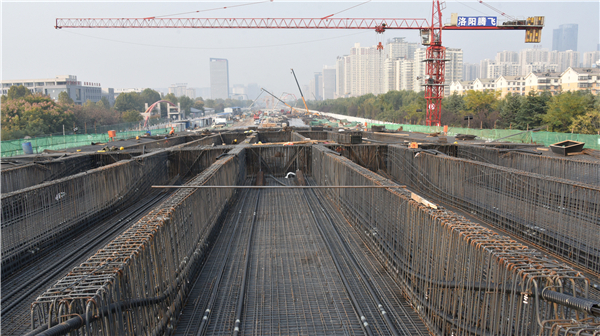

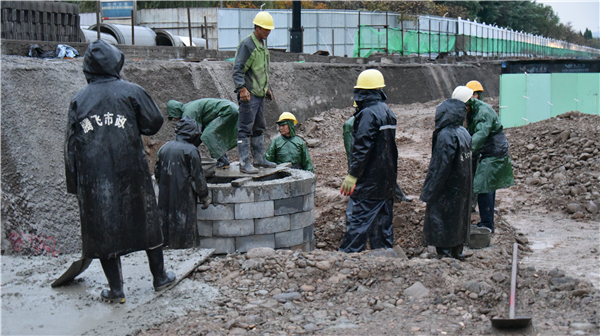

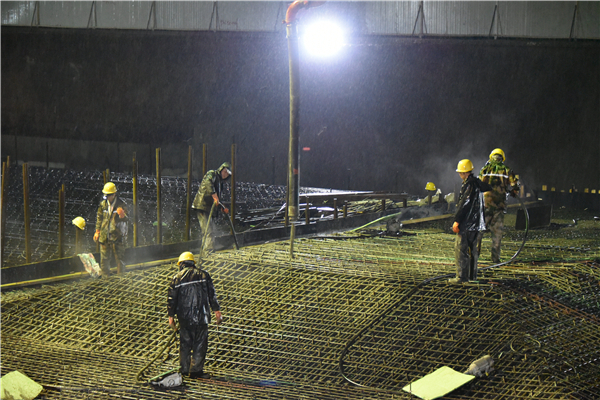

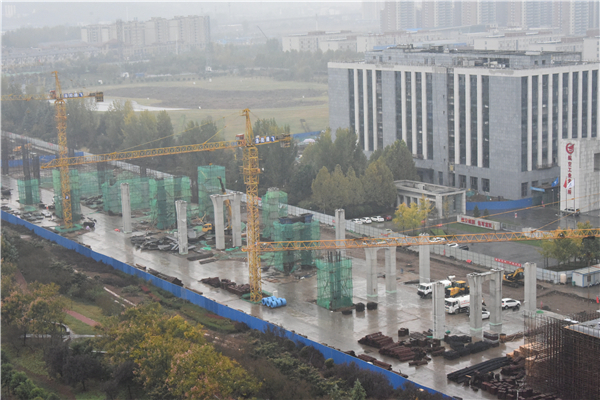

在牡丹大道至伊洛路段,項目負責人介紹,“總體來說,樁基完成67%,土方開挖和基坑支護均超過70%,綜合管廊整體完成19%,承臺完成61個,墩柱完成28%,主箱梁完成20%,雨水管道及檢查井完成23%,污水管道及檢查井完成72%。”其中,在關林路口,箱體橋梁下部鋼筋綁扎已經完成,正在為合模做準備。關林路至伊洛路段,承臺全部完成,墩柱共60個,已完成40個。伊洛路與王城大道交叉口,樁基共306根,已完成156根;承臺完成6個。

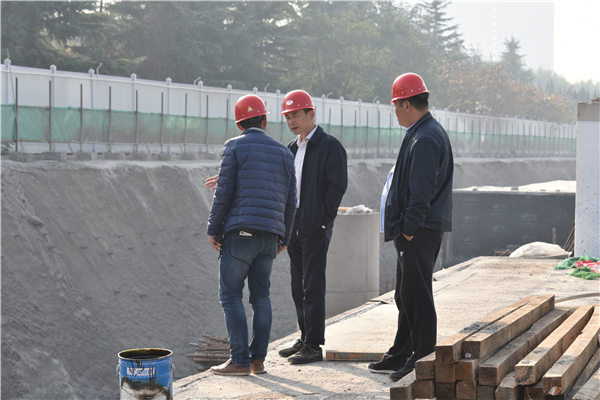

洛陽騰飛市政工程公司王城大道快速路指揮部相關負責人透露,“目前,按照工程累計投資和施工情況來看,項目總體進度已超過30%。下一步,我們在嚴格確保安全和質量標準的前提下,鼓足干勁、克服困難,保證項目如期順利完工。”
有風有雨是常態,風雨無阻是心態,風雨兼程是狀態。建設洛陽,造福市民,騰飛建工集團始終不懼風雨,不畏艱險,集眾智、匯眾力、圓眾夢,是我們前進的不竭動力和源泉,懷匠心、踐匠行、鑄精品是我們矢志不渝的永生追求。讓我們共同努力,為打造騰飛品牌、樹立騰飛形象而共同奮斗!
(文中圖片文字由洛陽騰飛市政提供)
