在裝配式建筑當中,將整體澆筑的鋼筋混凝土樓梯拆分成了休息板、樓梯梁、樓梯段三個部分,類型大致分為擱置式和錨固式兩種,本期就兩種不同類型的樓梯安裝工藝分別進行介紹。
(一)錨固式樓梯的安裝

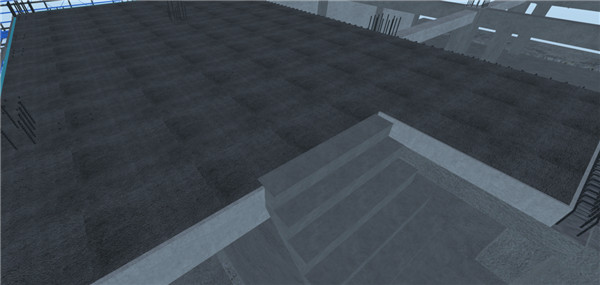

錨固式樓梯一般與疊合樓板配套使用。二者都需要在安裝完成后進行二次鋼筋綁扎,然后進行混凝土現場澆筑成型。具體安裝工藝如下:
1、在安裝開始之前,要先把預留面清理干凈,不得留有雜物。

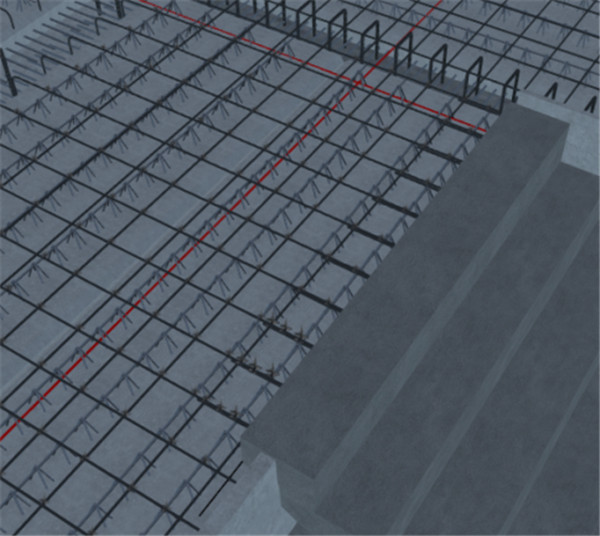

2、根據圖紙要求,先標記出樓梯段上、下安裝部位的水平位置的控制線。

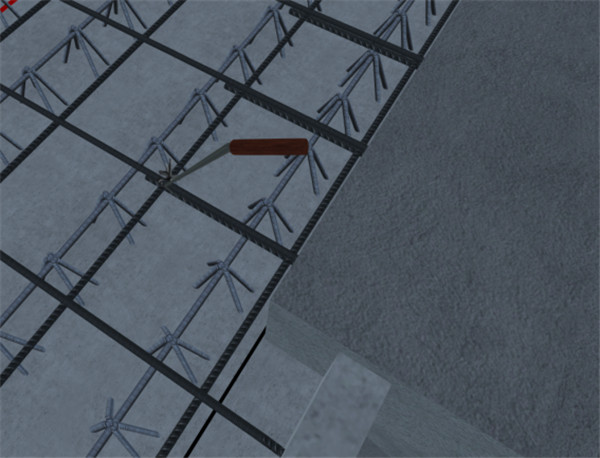

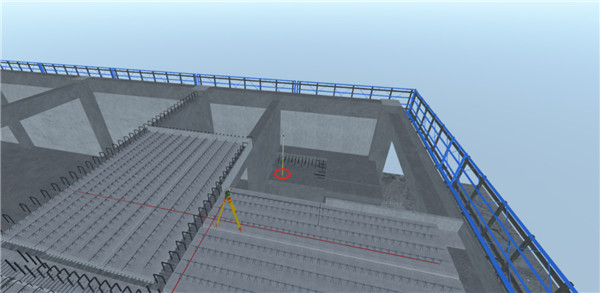

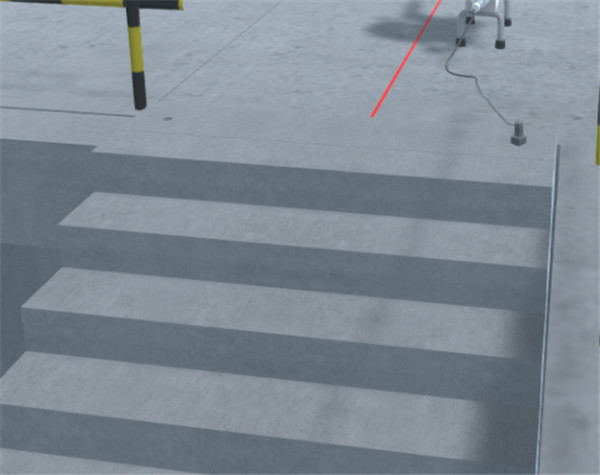

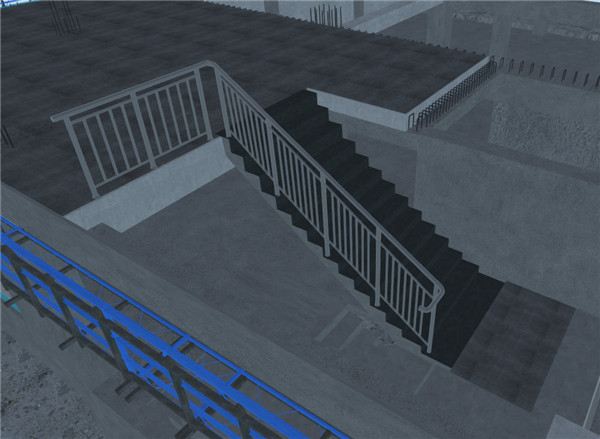

確定安裝位置控制線▲

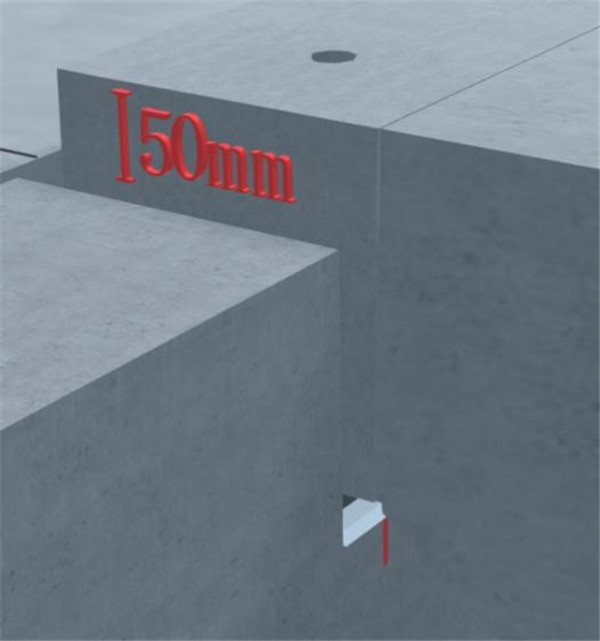

3、根據圖紙所示預制樓梯標高,使用水準儀從已知標高點測量出樓梯的垂直方向控制線,并用紅色鉛筆標注出來。

確定設計標高▲

4、根據標注出的設計標高,在與樓梯梁上樓梯安裝位置使用1:1水泥砂漿進行找平,其強度應≥M15。
鋪設的水泥砂漿找平層▲

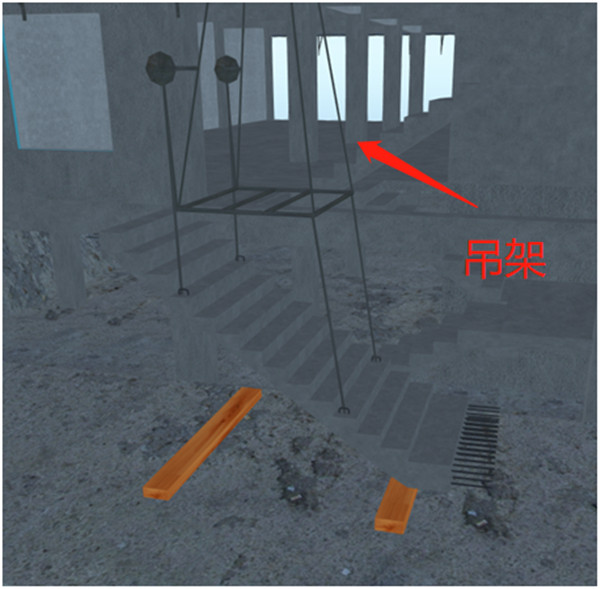

5、吊裝預制錨固式樓梯需要采用專用的吊架,確保樓梯能處于正確的姿勢。就位時樓梯要從上垂直向下安裝,在作業層上空500mm處略作停頓,施工人員手扶構件進行方向的調整,將樓梯板的邊線與梯梁上的安裝控制線對準,放下時要停穩慢放。

進行梯段起吊▲
在吊裝完成后,要用撬杠將細微的偏差進行調整。
將梯段調整至準確位置▲

6、預制樓梯放置完成后,根據圖紙將預留鋼筋和預制樓梯上的鋼筋綁扎連接,鋼筋要綁扎牢固、均勻、墊塊放置合理。

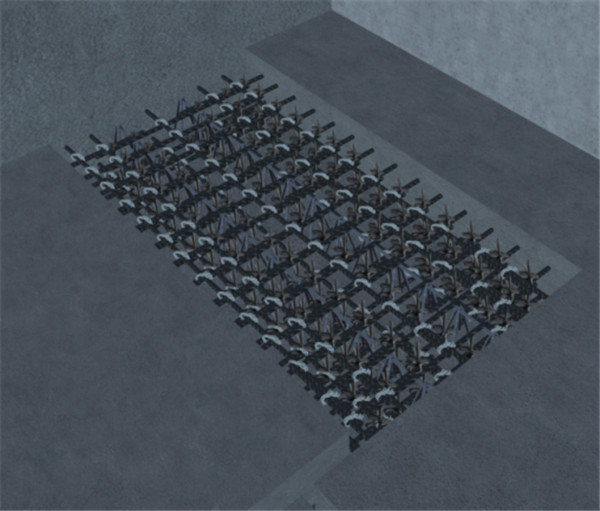

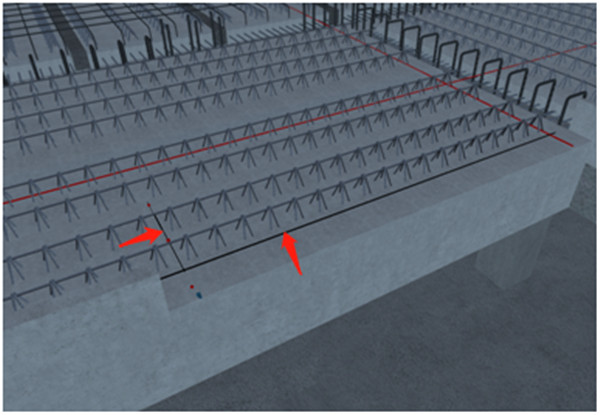

下部鋼筋綁扎▲
上部鋼筋綁扎▲
7、混凝土結合面澆筑前要灑水濕潤,防止干縮裂縫,影響混凝土強度。

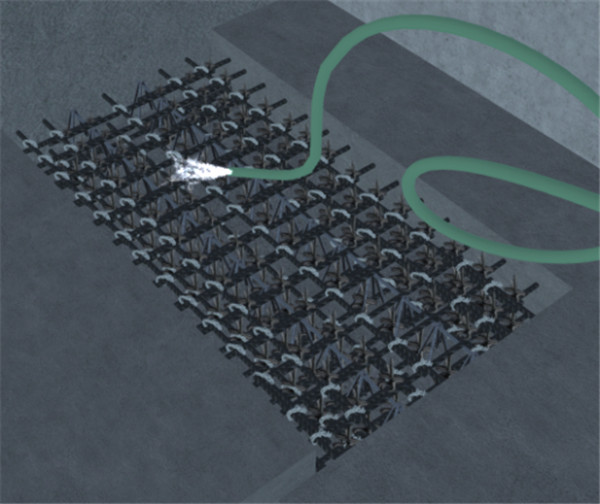

灑水濕潤▲

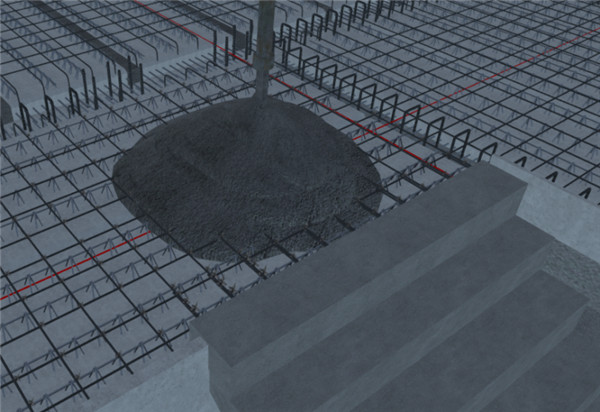

8、樓梯上端混凝土與疊合板現澆部分一起澆筑,下端澆筑預留部分。
下部澆筑▲
上部澆筑▲
澆筑完成▲
9、對于安裝好的樓梯要進行成品保護,防止后續施工破壞樓梯棱角。施工完成后,需要在空洞周圍安裝護欄,防止安全事故的發生。

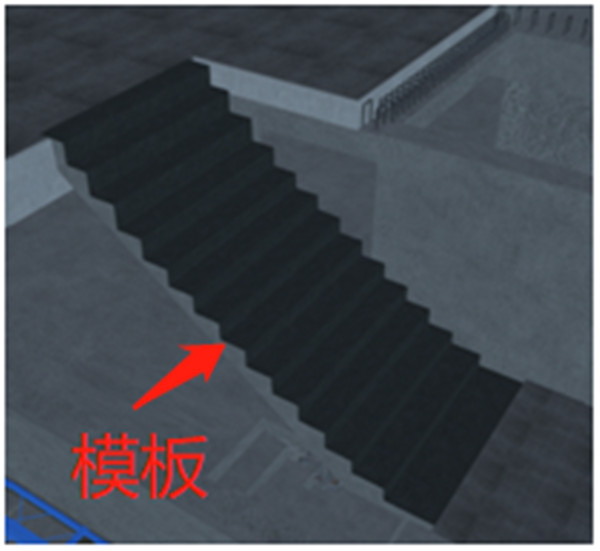

安裝模板▲
安裝完成,添加護欄。

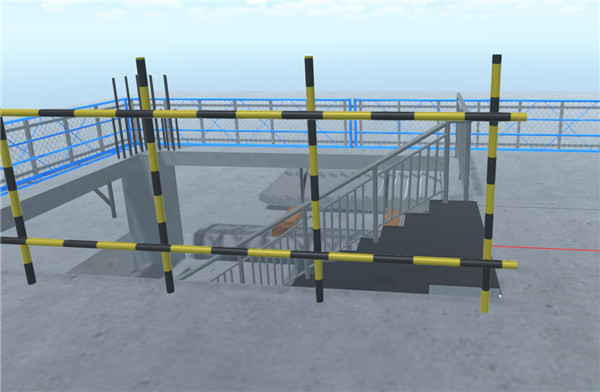

安裝完成▲
(二)擱置式樓梯的安裝
擱置式樓梯一般與預制樓板配套使用。二者都是在預制構件廠內完成構件的所有制作流程,運輸?shù)浆F(xiàn)場直接進行吊裝連接即可完成安裝過程,具體施工工藝如下:
1、在吊裝前對預留接觸面進行清理。
清理安裝平面▲
2、根據圖紙,從控制線在地面拉出樓梯控制線并用墨斗彈線。用經緯儀對準線引到樓梯下段。
確定安裝位置控制線▲
3、使用水準儀從已知標高點測量出樓梯的垂直方向控制線,用紅筆標記。
確定設計標高▲

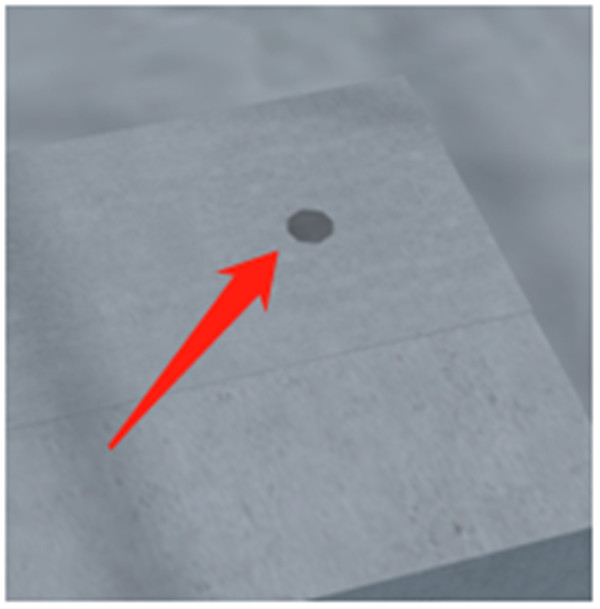

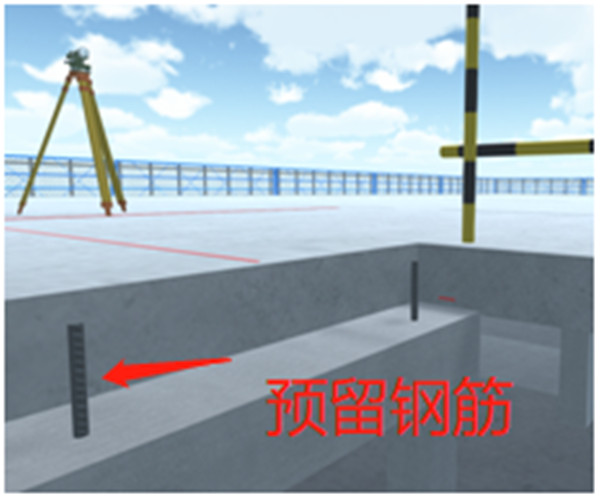

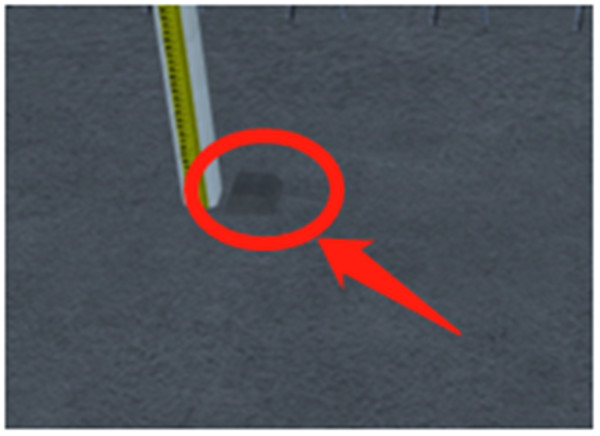

4、用鋼卷尺測量預留鋼筋長度和位置,以保證連接筋外露長度及位置偏差滿足規范及設計要求,外露鋼筋長度允許偏差為+10mm。
檢查預留鋼筋尺寸▲

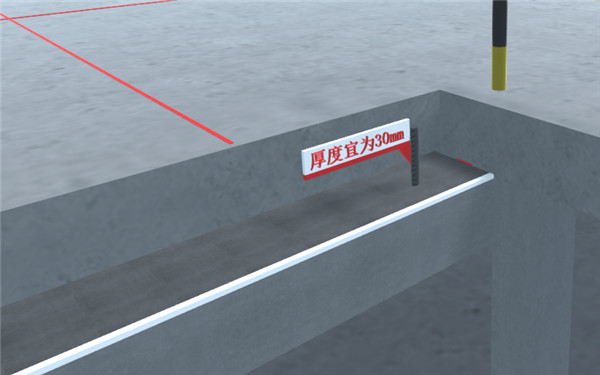

5、尺寸都標記完之后,沿樓梯梁邊緣放置一道聚苯條。防止在鋪設水泥砂漿找平面的時候漏漿。安裝面找平在與樓梯梁上樓梯安裝位置使用水泥砂漿進行找平,砂漿厚度一般為30mm。

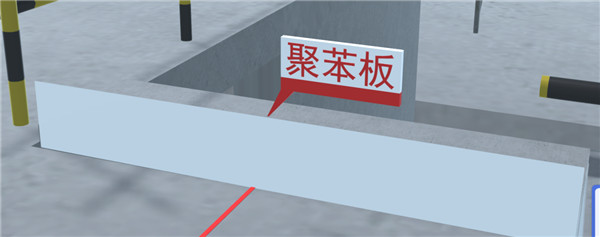

粘貼聚苯條、鋪設砂漿找平▲
6、擱置式樓梯的吊裝同樣需要采用吊架,吊架下鋼絲繩一頭短一頭長,吊點不得少于4點。在吊裝時應先將一頭慢慢抬起,在達到樓梯安裝狀態時,才可全部起吊。

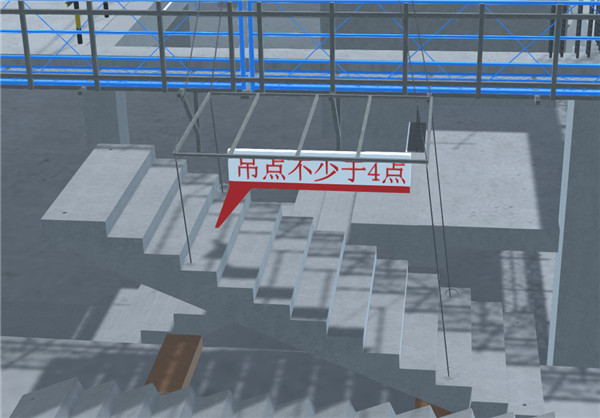

進行梯段起吊▲
樓板起吊安裝的工序、要求和錨固式樓梯相同。
吊裝安裝階段▲

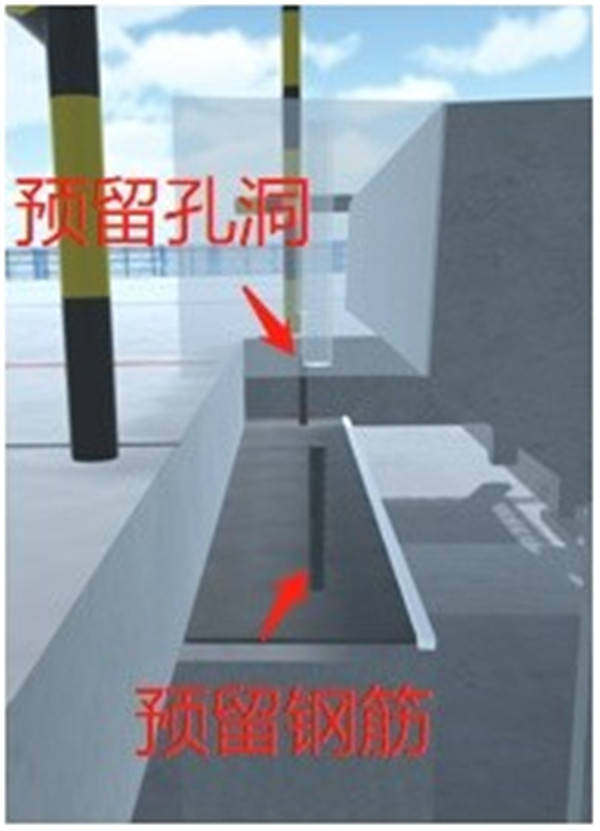

7、在用撬棍將樓梯位置調整完成后,啟動灌漿泵,將灌漿料混滿注入樓梯固定端預留孔內。待漿料上表面距離孔洞口30mm時,即可停止。灌漿作業完成后24h內,構件和灌漿連接不能受到震動或沖擊作用。在灌漿完成后,使用水泥砂漿將樓梯固定端預留孔口進行封堵,要求平整、密實、光滑。
上部采用灌漿連接▲

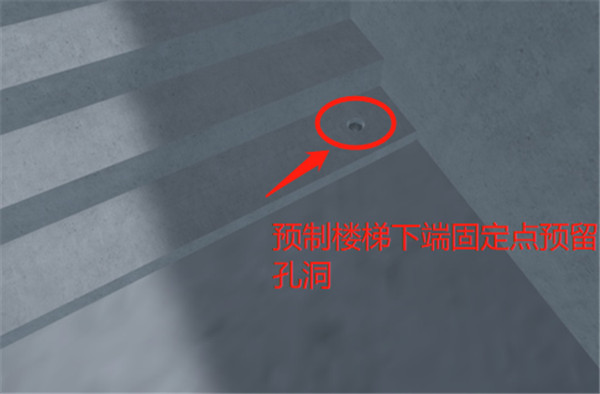

注漿▲
砂漿封堵▲

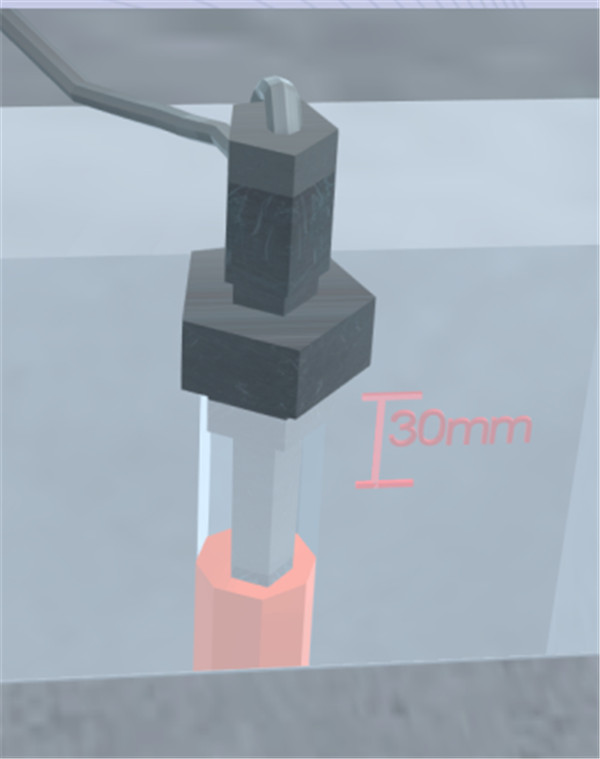

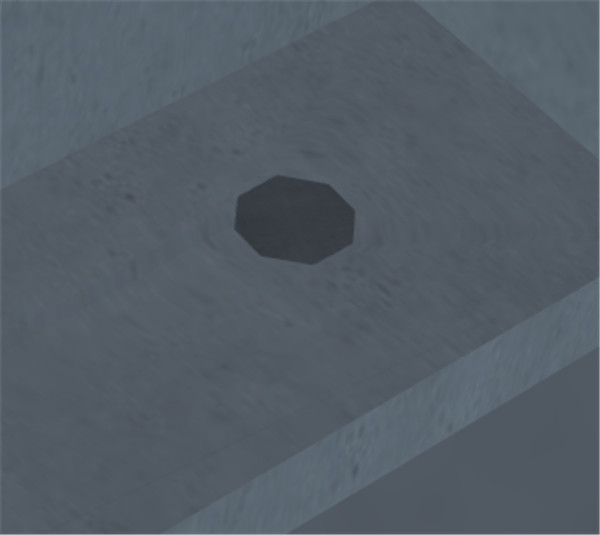

8、梯段表面40mm處安裝4mm厚的鐵墊片采用螺母固定內部形成空腔,再采用砂漿將預留口封堵嚴密。
下部采用螺母連接▲

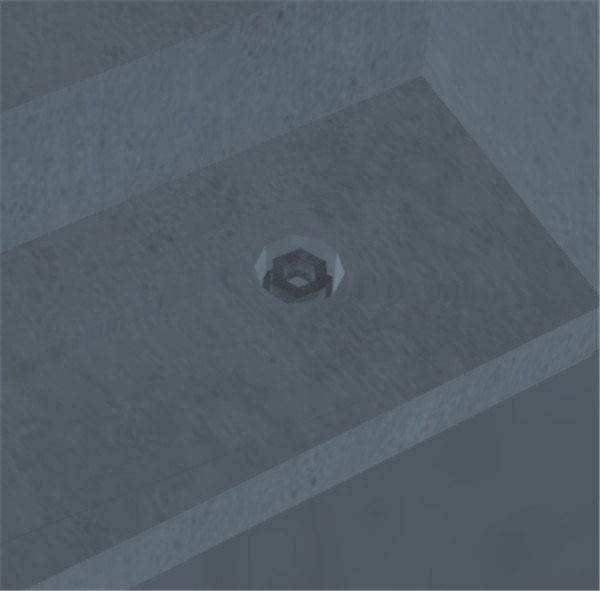

砂漿封口▲
9、在板縫依次塞入聚苯板、PE棒,以消除混凝土構件因氣候溫度變化引起的形變。然后用膠槍進行打膠,打膠要密實飽滿,最后用刮刀刮平。
塞填聚苯板▲

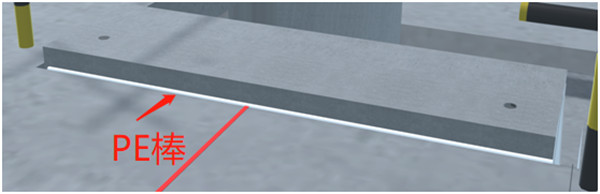

放置PE棒▲

打膠▲
安裝防護圍欄▲
以上即完成了擱置式樓梯的安裝,對于安裝完成后的樓梯要進行成品保護,防止因后續施工造成樓梯棱角的損壞。最后在洞口周圍加上扶手欄桿,防止發生意外事故。
本期的內容到此就結束了,總計八期的裝配式建筑安裝手冊到此也暫時告一段落。目前,裝配式建筑施工已成為建筑產業化的發展趨勢,通過這八期的內容,也使大家初步了解了裝配式建筑的主要結構構件的安裝工藝,相信在我們的共同努力下,一定會推動建筑行業向著工業化不斷前進。
