8月3日,許昌市委書記史根治帶隊觀摩騰飛建工集團承建重點項目。市領導王志宏、盧希望,以及各縣(市、區)、市直相關部門負責人等一同前往。騰飛建工集團董事長曾學敏,總裁曾瑞,副總裁、許昌騰飛公路公司總經理羅丙申,許昌騰飛市政公司總經理臧宏宇等陪同調研。
許昌市委書記史根治(前排右一)聽取項目工作匯報▲
在國道311線許周界至許昌西改建工程項目現場,史根治認真聽取項目在征地拆遷、土地組卷報批、融資貸款等環節存在的問題,逐一明確責任單位和完成時限,并強調,各地各部門要牢固樹立“一盤棋”思想,敢于擔難擔責,增強服務意識,為項目建設提供有力保障;同時,施工單位在做好防控防疫工作的基礎上,要時刻注意安全施工、文明施工。
勞動路貫通工程(建安大道至永昌路)是許昌市城建重點項目,全長3.256公里。史根治徒步察看了路面建設尤其是配套管網建設情況,并指出,配套管網是城市建設的“里子”,要科學設計、統籌建設,各單位主管部門和施工單位要密切聯系,精誠合作,確保項目早日建成、方便群眾;同時,要加強周邊房屋安全隱患整治,營造安全宜居的城市環境。

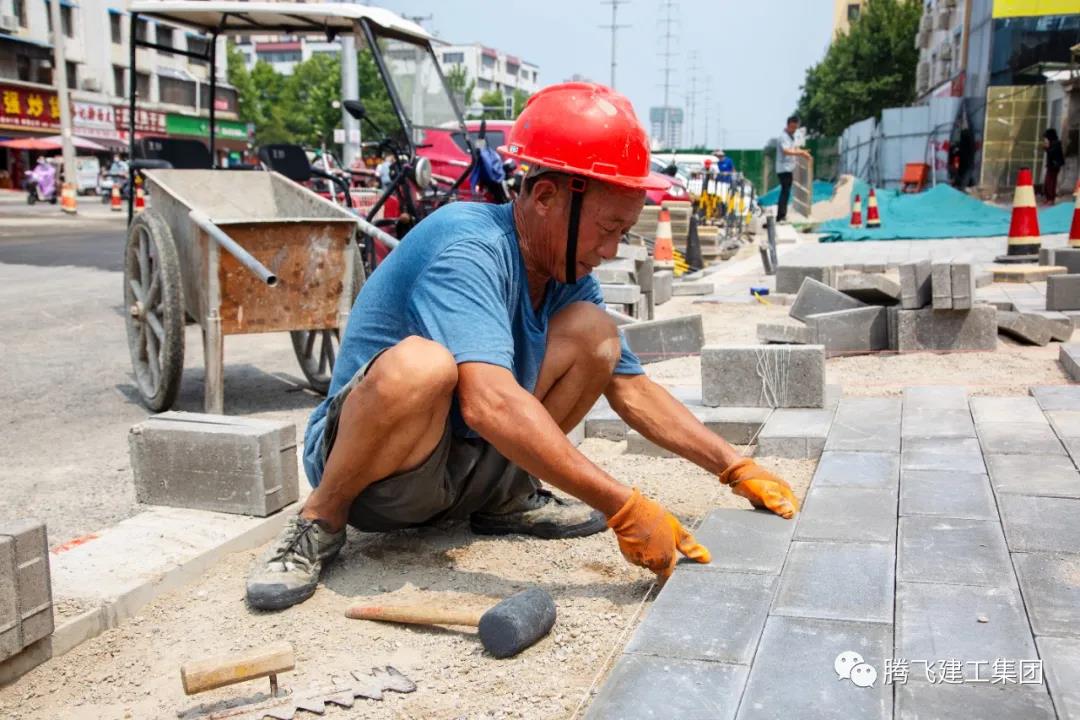

勞動路貫通工程建安大道至八一路段人行道步磚鋪設▲
勞動路貫通工程建安大道至天寶路段全長1300米,西半幅車行道瀝青路面完成520米,開放交通520米,人行道安裝完成470米,雨水主干管道及主干井已完成;引水渠工程預制箱涵已完成,箱涵安裝完成1044米。目前正在進行引水渠、給水、路基及人行道工程施工。建安大道至八一路計劃7月20日鋪油,主車道具備全幅通行;天寶路至永昌路段:全長1956米,東半幅瀝青鋪設完成1860米,開放交通1860米;西半幅部分段已進場施工。全線兩道雨水管網完成2362米,污水管網完成397米,給水主干完成1376米;分水河橋東半幅主體已完成。目前正在進行西半幅分水河橋、路基、給排水施工。永昌路至建安區交界段:全長2580米,目前前期手續已辦理完成,已確定施工及監理單位。本著先易后難的原則,計劃分為三個步驟,由北向南梯次推進(區屬櫻花園和四季采摘園、宏騰路以南板橋社區苗圃、板橋社區以南到永昌路)。
騰飛建工集團將嚴格按照市委市政府領導要求,發揮企業自身優勢,積極作為,主動擔當,在保證項目進度的同時打贏防疫硬仗,不斷為許昌市宜居之城建設注入全新活力。
